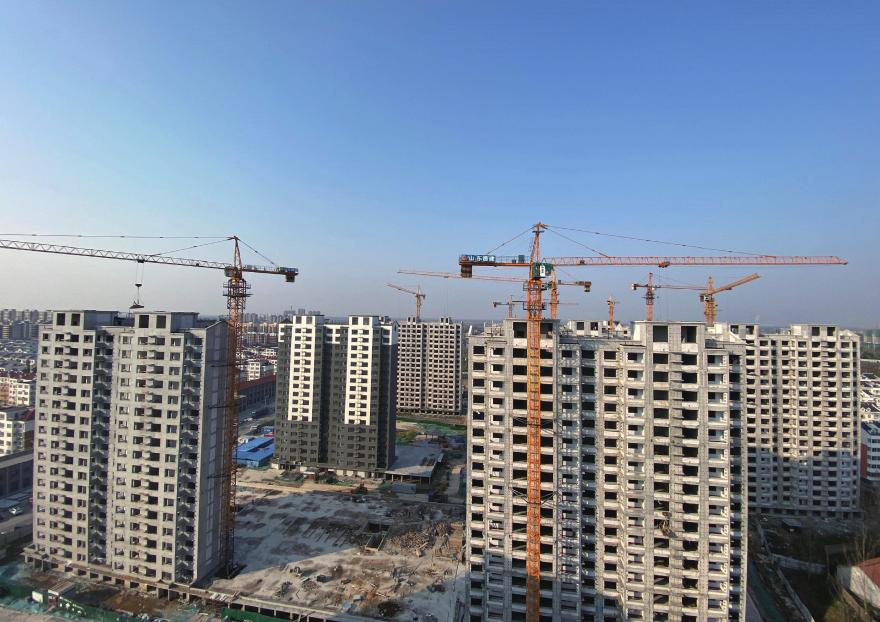

滨州市惠民县棚户区改造东方花苑安置区项目,总建筑面积76255.05平方米,共分为7个单体(54#、 56#-61#楼),剪力墙结构,地上18层。该项目为惠民县重点民生工程,交房标准为简装,客厅卧室及阳台地面为 800×800地面砖,厨卫间地面为 300×300地面砖,墙面及顶棚为仿瓷涂料墙面,厨卫间及阳台墙面镶贴 300×600釉面砖。
该项目主体施工已基本完成,为确保施工进度,使各工序紧密衔接,项目部在主体施工至10层时插入砌体施工,在砌体施工时同步进行主体分段验收,首先将9层以下主体进行验收,内墙抹灰提前插入。目前,54#、56#楼内墙抹灰基本完成,厨卫间及阳台墙砖镶贴至16层;57#、58#、60#楼主体框架封顶,机房层进行施工,砌体施工至17层(18层模板架体未拆除,无工作面砌体无法施工),9层以下主体验收完成,喷浆挂网施工至5层,内墙抹灰已进场施工; 59#、61#楼主体封顶,砌体除工字钢悬挑层外全部完成,9层以下主体已验收,喷浆挂网施工至6层,内墙抹灰已进场施工。
项目部为圆满完成产值目标,确保合同履约,全体管理人员齐心协力,积极谋划赶工措施,工序合理穿插,做到有工作面的地方就要有人施工,没有工作面的地方积极创造工作面。
1、工序穿插首先要解决施工队伍问题,施工队伍担心窝工,对穿插作业往往比较抵触。根据进度计划,项目部在穿插工序施工前30天开始对队伍进行筛选,与之商讨穿插施工保障措施,并由项目部做好协调服务,打消后顾之忧。
2、然后是材料方面,在选择队伍的同时,对所需材料客户也进行考察。由于穿插施工,为节约场地,材料无法大批量进场,只能分层或分施工段进场,这样无形中增加了运输成本,客户利润降低,会造成客户抬高价格或供应不及时,为保证施工顺畅,项目部采用现金采购,这样既降低价格又保证了供货及时性。
3、还要注意工序穿插,多个工种同时作业,垂直运输就面临挑战,按照正常的作业时间和作业方法肯定会造成各工种争夺塔吊、窝工等现象。为确保各工序正常施工,项目部在工序穿插前组织各工种召开协调会,统一制定塔吊使用时间表,利用早、中、晚空闲时间,错峰上料,正常作业时间塔吊运输以主体施工为主,穿插工序为辅,早、中、晚下班时间穿插作业集中上料。
同时,注意主体与装饰装修施工穿插,对主体进行分段验收,这就无形中给各参建单位和主管部门增加工作量,需要与各单位沟通,获得各单位认可,首要是获得建设单位的支持,项目部在与建设单位沟通时以进度为切入点,通过正常施工与工序穿插两种施工进度计划做对比,工序穿插施工进度可以提前45-60天,因为进度是建设单位最为关注的环节,尤其是棚改项目。
所以经过项目部多次争取,最终取得建设单位的支持,打开最关键的突破口,由建设单位与各参建单位及主管部门沟通协调,主体分两次进行验收,抹灰班组提前进场施工。
经过项目部全体管理人员齐心协力、精心策划、打破常规的施工方法、合理工序穿插,加快了施工进度,锻炼了项目管理人员的全局协调能力,确保了产值的顺利完成。接下来,项目施工管理方法还需要不断创新,勇于突破,才能取得进步,为公司发展贡献力量。
(一建分公司 董健)
